为贯彻落实蜀道集团《关于进一步加强汛期运营高速安全管理的紧急通知》(蜀道司发〔2024〕290号)相关要求,7月23日晚20点至22点我司数智工程研究院与岩土二分院、隧道分院联合开展了第15期工程结构监测预警应急响应演练。本次综合演练模拟了多个不同类型监测工点同时预警的应急场景,并由多部门联合参加。
模拟场景:由于连日降雨引发次生地质灾害,我司“工程结构智能监测云平台”上分别有桥、隧、坡共3处工程结构的监测特征指标因超越阈值触发了风险事件报警,系统按照预设规则链自动判识被测结构的风险状态升级,从而启动了向养管单位发布“橙色预警”的审批电子流。参加演练人员尽量通过手机端的“蜀道智测”小程序完成应急响应任务流程。
演练目的:1)检验监测平台的风险事件报警+风险状态预警联动机制在应对突发灾害时是否及时有效。2)检验当系统启动橙色及以上预警快讯和快报的发布审核流程时,云上电子流任务系统能否高效可靠运转。3)检验预警快讯能否通过语音电话、短信、微信直报直达养管单位;4)检验监测平台和相关人员在短时间内同时应对3座及以上结构工点触发预警的处理能力和效率。
演练过程:
1)当晚20点,演练负责人按计划调整了部分监测特征指标的超限阈值,系统随即自动触发了G5012通江河大桥“梁端纵向位移”3级报警、X003凉风坳一号隧道的“段落环向应变”3级报警、SP32-K1991+260~K1991+370段边坡坡面“水平倾角”3级报警共3个风险事件。
2)系统随后根据预设规则链自动判识到上述工程结构的风险状态升级,先后启动了3个“橙色预警审核发布”电子流程,并以语音电话、短信、微信通知相应的工程负责人(A岗)和系统负责人(B岗)。
3)工程负责人(A岗)和系统负责人(B岗)收到通知后,立即通过“蜀道智测”小程序对报警预警进行溯源核实。确认无误后,系统以语音电话、短信、微信通知部门技术负责人(A岗)或其授权人(B岗)进行审核。
4)审核通过后,平台立即以语音电话、短信、微信向管养单位责任人发布监测设施的预警快讯。
5)预警快报随后也按类似流程完成审核与发布,为养管单位提供风险预警的溯源分析、结构状态评估和管养指引。

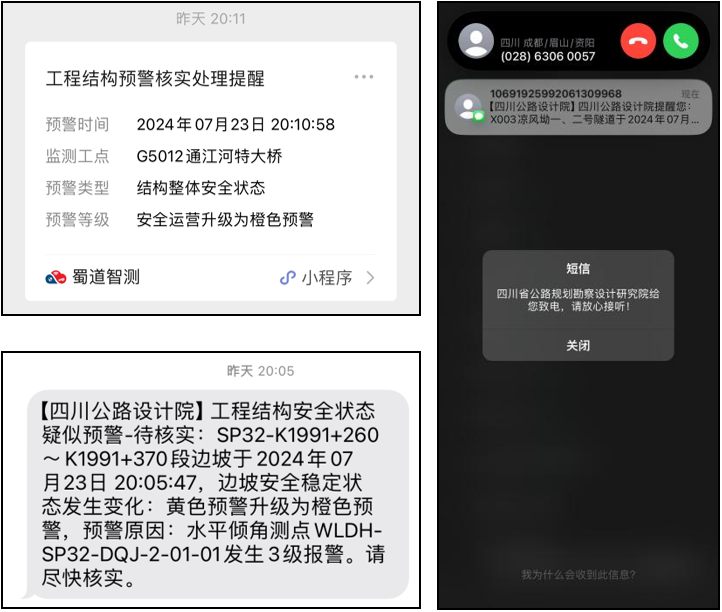

图1 相关责任人收到系统发出的预警确认及审核任务通知

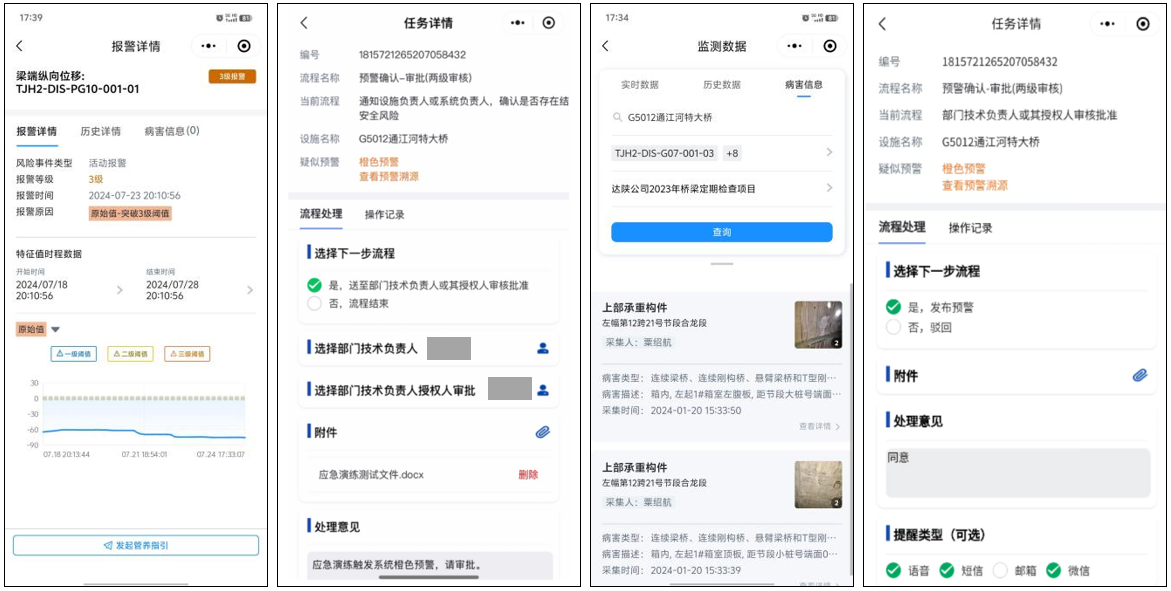

图2 预警审核发布的任务电子流

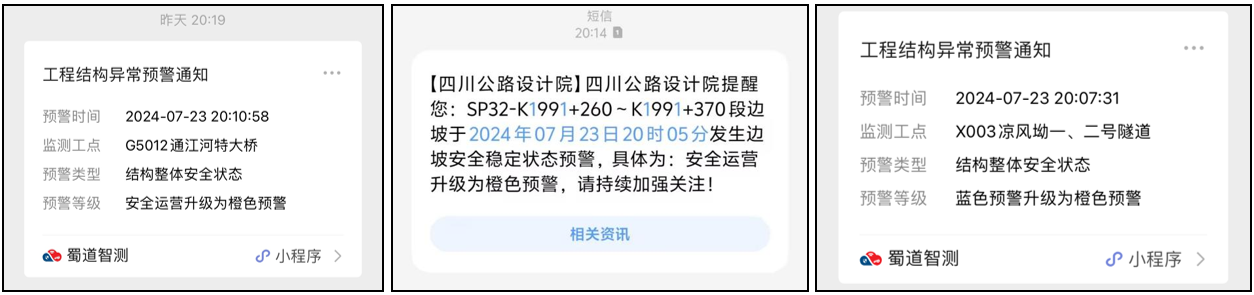

图3 监测平台向管养单位发布风险预警通知
演练效果:本次演练圆满达到预期目的,3个触发超限报警的工程结构均在5至9分钟内完成审核并发布预警快讯,养管单位均确认即时收到了预警快讯。后续我司将进一步完善结构监测预警体系和应急响应联动机制,为相关管养单位安全运营和科学养护提供有力的技术支持。
