2015年8月16日,泸州市叙永县强降雨致使县道010线两河镇~白腊乡~高峰村段暴发多处泥石流、滑坡、水毁等重大地质灾害,线路多处阻断。在接到抢险通知后,我院迅速响应,立即组成抢险小组,由吴六政副院长带队,带领总工办、重庆分院、岩土分院等单位技术骨干奔赴灾区现场开展踏勘排查,全力配合泸州市委、市政府、市交通运输局开展抢通保通工作。

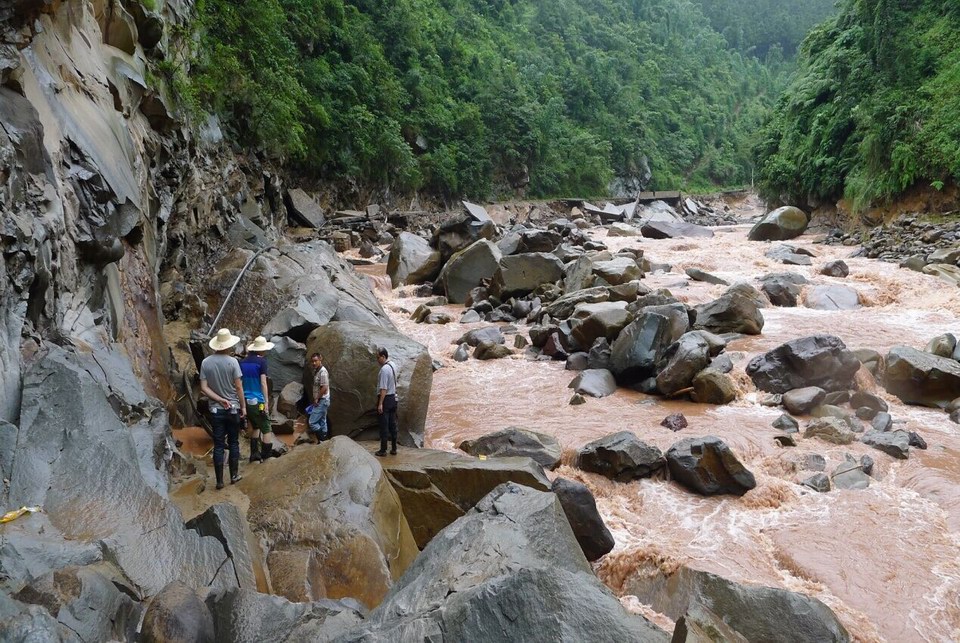

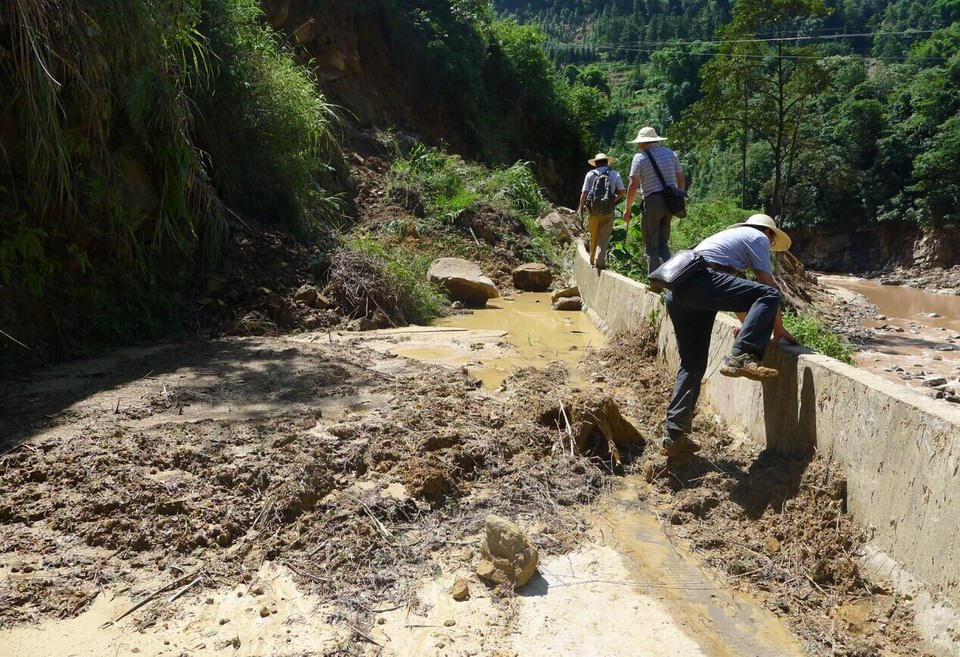

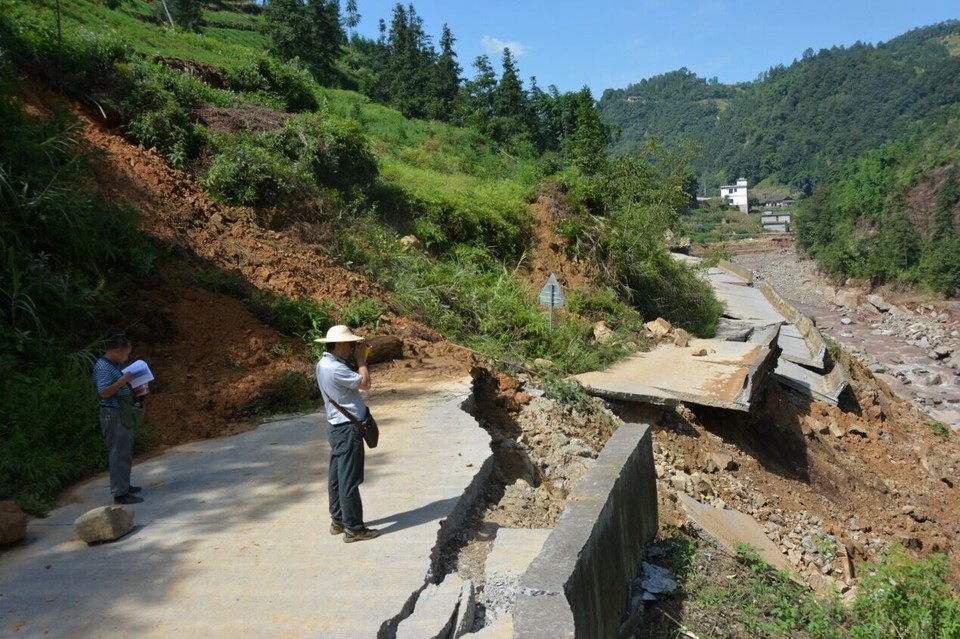

8月17日清晨6:00,抢险小组出发前往灾区现场,到达灾区后立即开始进行踏勘排查。由于道路被泥石流及滑坡冲毁严重,局部路段被完全掩埋,靠山侧堆满厚厚的泥浆,靠河侧则是临河悬空陡壁,高差约10至20米,大家只能行走在很窄的原路混凝土护栏顶部,加之路面湿滑,稍不注意就会掉入山谷。不仅如此,靠山侧边坡岩土松动,崩塌落石时有发生,大家通过时必须高度警惕、相互提醒,观察无异常后快速通过。同时,多数临河路段挡墙被冲毁,路面板大面积悬空,根据调查需要,必须在悬空面板上进行实地调查及测量,随时面临路面板垮塌掉落的危险。抢险小组几位成员都有不同程度的擦伤扭伤。
抢险小组进场后,由于现场缺乏可参考的相关技术材料,大家只能根据现场实际情况采用手绘素描、简易测量等方式进行抢险方案设计,确保在第一时间编制出抢险报告。由于抢险工作时间紧、任务重,抢险小组每天都是加班加点,甚至是通宵工作,及时完成当天资料整理及工点抢险方案设计,确保次日抢险任务能顺利开展。
通过三天的连夜奋战,8月20日,第一个断点抢通方案设计图编制完成,现场抢通施工随即开展。随后抢险小组与交通运输局、施工方一起,对后续难度更大的断点商定抢通方案,提供抢通方案图,同时对初步通车的路段进行详细调查,尽快提供恢复重建设计图纸,以降低再次断道风险,巩固初步抢通成果。8月21日,抢险小组完成全线初步排查,制作了公路灾情分布图,编制了灾情调查报告,向泸州市委、市政府、市交通运输局进行了汇报。
目前,全线的灾情分布已初步梳理明确,初拟了抢通方案,随后将依轻重缓急,根据施工组织需要,陆续提交工点抢通方案,力争在一个月内将县道010线抢通。泸州市及交通运输局领导对我院的前期工作表示满意。
